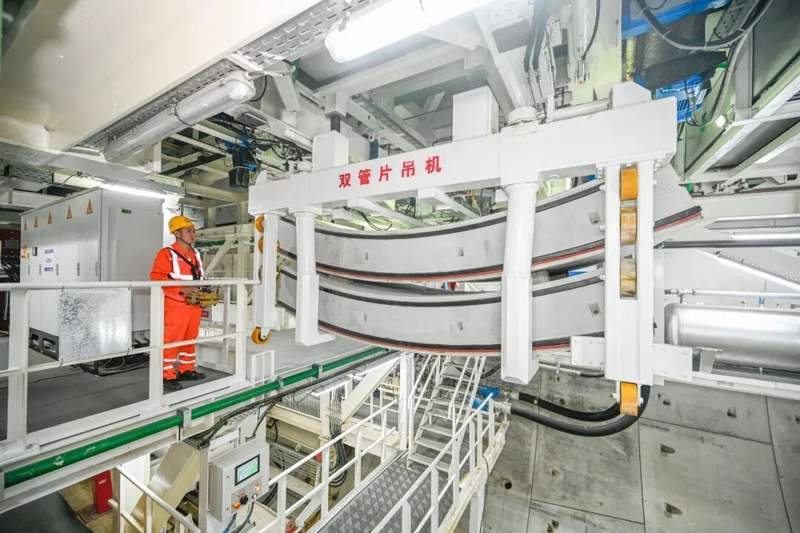

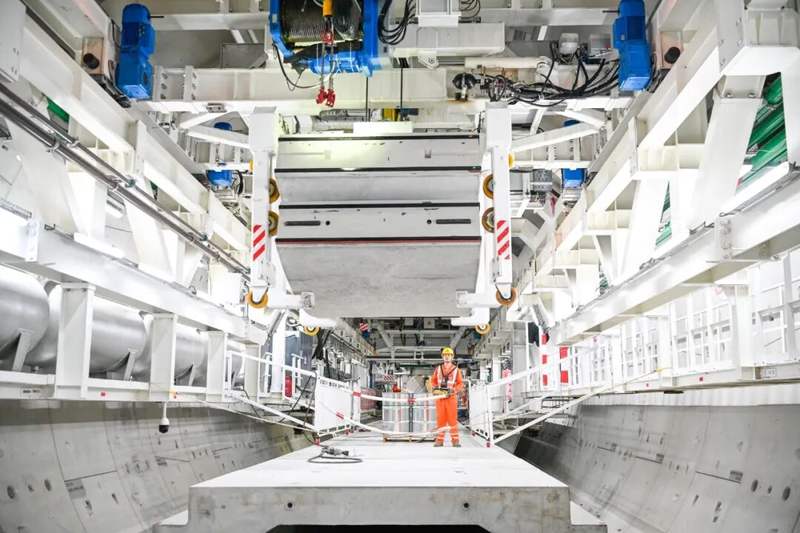

7月7日,应用于国内在建最大直径电力管廊工程的“皖美电力号”盾构机掘进突破1778米,标志着芜湖GIL管廊工程实现总掘进里程过半,迈入攻坚新阶段。

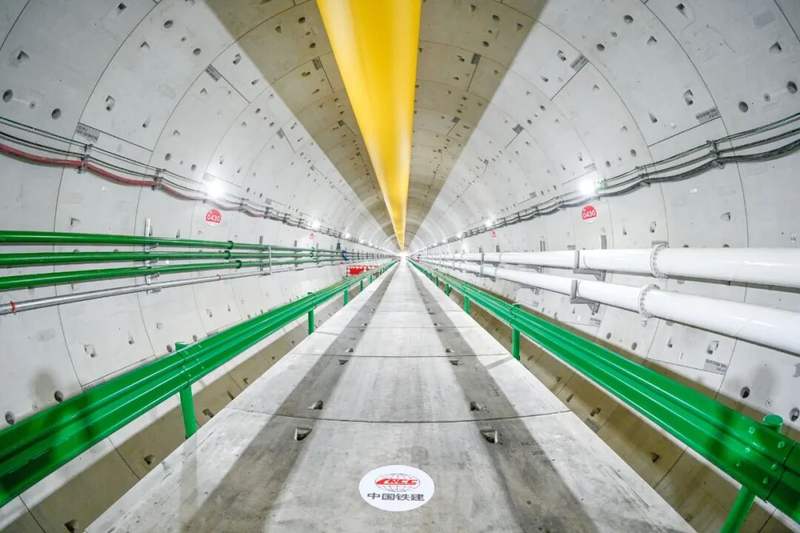

芜湖GIL管廊工程是甘肃-浙江±800千伏特高压直流输电工程的重要组成部分。工程起于无为市泥汊村西侧江北盾构始发井,止于繁昌区芦南圩堤东侧江南盾构接收,全长3600米,采用盾构法穿越长江,其中盾构段长3554.4米,是目前世界最长的500千伏GIL管廊,也是目前国内在建直径最大的电力管廊工程。工程面临超浅覆土始发、富水砂层掘进、长距离穿越淤泥质粉质黏土、细砂、圆砾、中风化灰岩等多种上软下硬复合地层等施工难题。



为应对复杂地质难题,项目团队参考同类型工程经验及数据,打造开挖直径12.13米的“皖美电力号”盾构机,搭载地质预报系统、掘进姿态智能控制系统等全链条智能管控技术体系,以科技赋能安全高效掘进。





自3月底盾构机始发以来,项目团队合理安排工序,昼夜奋战,已顺利攻克超浅覆土始发、淤泥质粉质黏土不良地层掘进、穿越长江大堤等重要施工阶段。目前,盾构机正在长江江底平稳掘进,为“甘电入浙”新型电网建设开拓新通路。



据悉,盾构掘进进入长江江底后,盾构机进入粉砂、圆砾复合地层,稳定性较差,对刀盘磨损严重,项目团队科学谋划,提前对盾构刀盘、刀具进行耐磨化处理,有效缓解了砾石磨损问题。针对长江江底地层透水率高、水土压力大等问题,项目编制专项施工方案,打通信息联动通道,根据江底水文、地层监测反馈动态优化掘进节奏,实现软硬复合地层平稳连续掘进。





“接下来,盾构机即将掘进至隧道最低点,并开始挑战含中等风化灰岩的上软下硬复合地层,对盾构刀具耐磨性和掘进姿态控制提出更高要求。”中铁十四局项目盾构经理郭建豪介绍说,目前,项目团队正加紧优化施工方案,推进盾构机维保,全力以赴应对复杂地层挑战。



芜湖GIL管廊是目前长江上在建地质最复杂、盾构施工难度最大的电力盾构隧道。项目建成后,将为甘肃-浙江±800千伏特高压直流输电工程提供过江置换通道,有效解决跨江输电难题,实现电力通道与生态保护的和谐共生,提升华东电网的电力交换能力和安全可靠性,为服务国家“主配微协同”新型电网建设添砖加瓦。
